La ministra de Infraestructura, Silvina Frana, participó este jueves en La Redonda de la presentación del informe técnico del cruce lagunar del Gasoducto Metropolitano. Ahí, afirmó que la obra no está siendo afectada por la crisis económica.
"Lo de hoy es para compartir con los futuros beneficiarios, los distintos representantes de sectores empresariales, de la Cámara de la Construcción, de las localidades que van a ser beneficiadas con el gasoducto, este proyecto que creo que no tiene precedentes", dijo Frana ante la prensa.
En medio de la crisis económica que golpea al sector de la construcción, Frana dijo que "por el momento, en la obra pública no hay un parate generalizado, aunque hay situaciones particulares complicadas y pedidos de ralentización de obras, en algunos casos por falta de insumos. Y en el gasoducto, por el momento, no hay inconvenientes, pero esto es un día a día".
La ministra destacó el diseño del proyecto que realizó la Universidad Nacional del Litoral (UNL) y dijo que el plazo de la obra será de 14 meses.
En el encuentro también estuvieron presentes el intendente Emilio Jatón, el rector de la UNL, Enerfe, funcionarios de Recursos Hídricos y del ministerio de Ambiente, autoridades municipales y concejales, entre otros.
Los detalles del Gasoducto Metropolitano

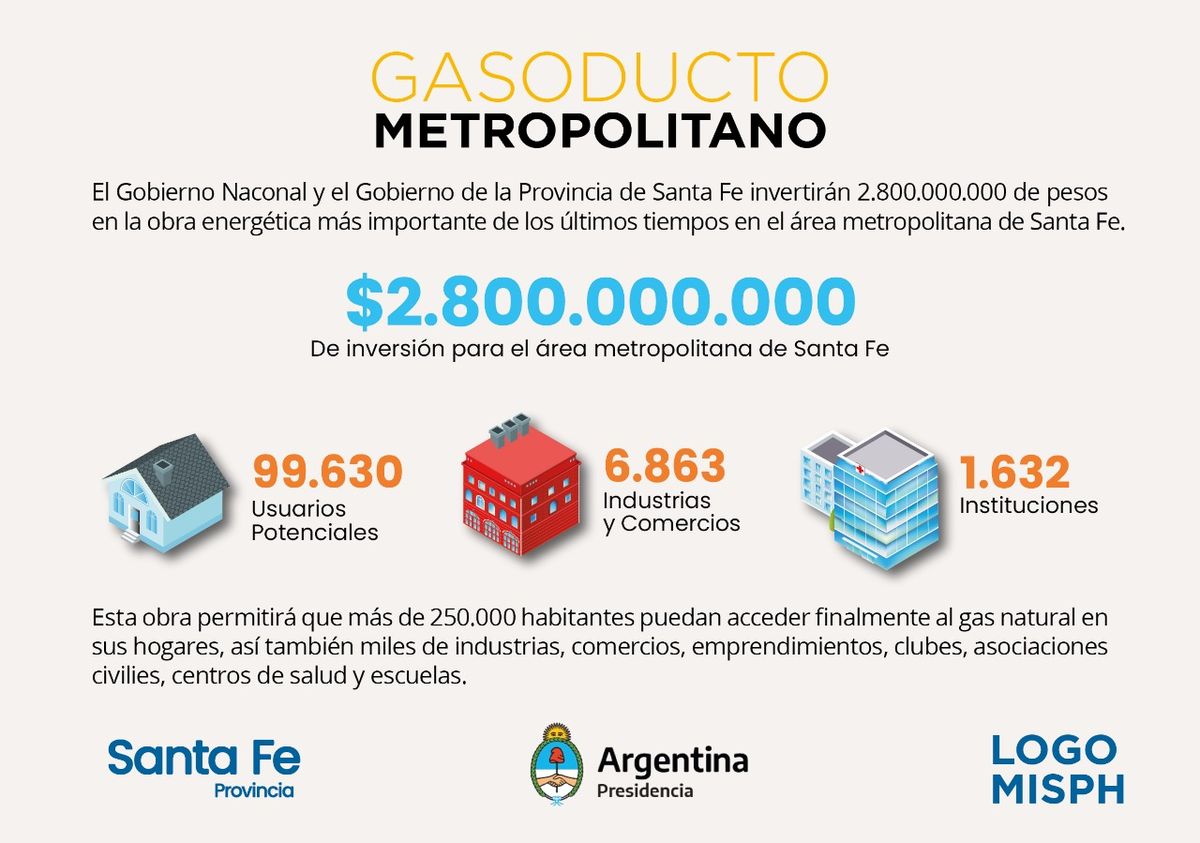

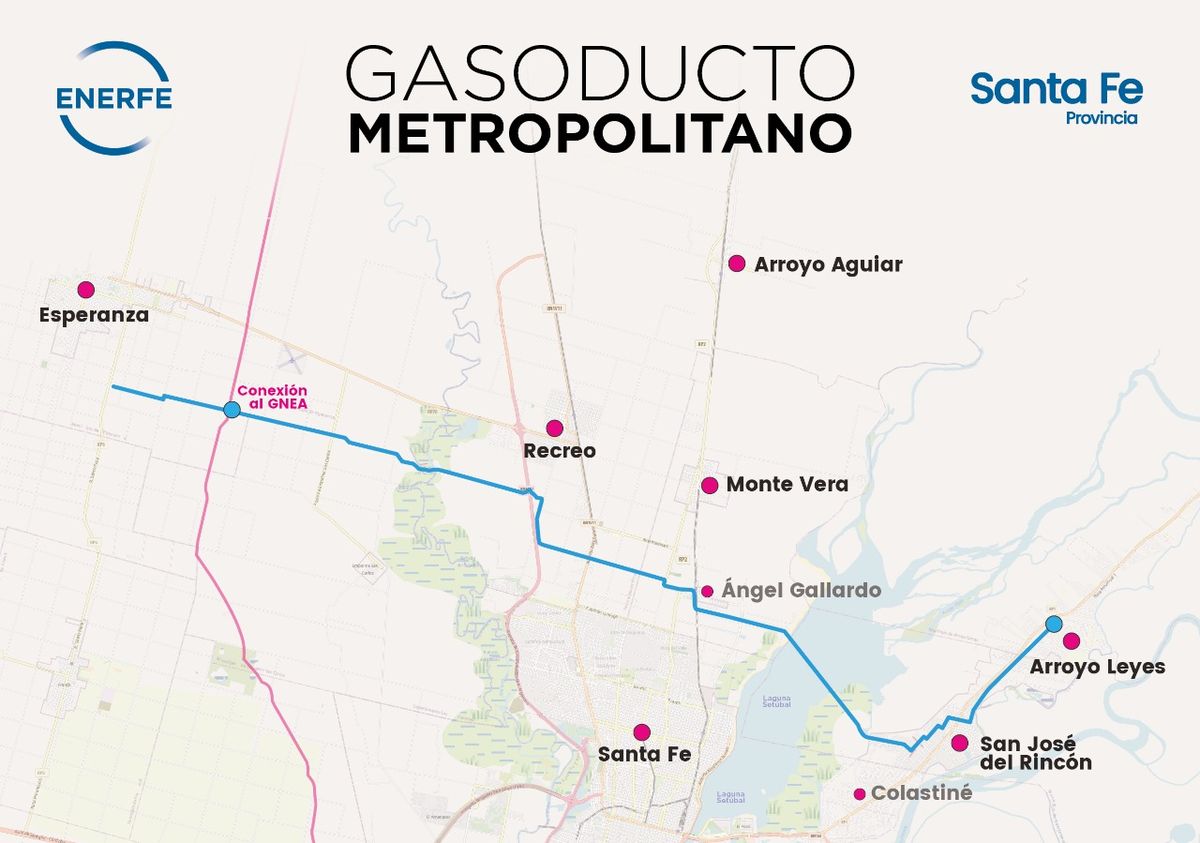

El Gasoducto Metropolitano (que se conectará al GNEA en proximidades de la ciudad de Esperanza) se ubicará en las zonas norte y este de la ciudad de Santa Fe y en el distrito de La Costa, abasteciendo a la capital provincial y a las localidades de Recreo, Esperanza, Monte Vera, Ángel Gallardo, Arroyo Aguiar, San José del Rincón y Arroyo Leyes, beneficiando directamente a unas 100.000 familias, 7.000 industrias y comercios y 1.600 instituciones que actualmente no cuentan con el servicio de gas natural.
¿Cómo será el cruce de la laguna?
Se realizará a través del sistema de Perforación Horizontal Dirigida (PHD) que es un procedimiento constructivo que permite colocar los conductos (del gasoducto en este caso) sin necesidad de abrir zanjas. Requiere maquinaria especial que permite un control preciso de la profundidad y trayectoria donde se debe realizar la colocación y hacer correcciones en la dirección de la perforación.
La máquina de PHD se ubica en uno de los extremos de la Laguna, desde donde realiza una perforación inicial mediante la inserción de un dispositivo de perforación con un “trépano” en el final (una herramienta giratoria que se emplea en excavaciones). Los trépanos son huecos para permitir el paso del fluido de perforación, que lubrica y refrigera el dispositivo y ayuda a expulsar las formaciones rocosas hacia la superficie.
Este cruce se efectúa mediante sistemas de seguimiento, teledirigidos, formando una suerte de túnel entre uno y otro extremo, que se debe ubicar a una profundidad determinada por los estudios de suelo, varios metros por debajo del lecho de la Laguna.
En la otra costa de la Laguna, se prepara la columna de caños que luego es insertada en la perforación realizada por la mecha piloto. Al finalizar, el caño ya está listo para ser soldado al resto del gasoducto. Cada compuesto utilizado en el proceso es de origen orgánico, biodegradable y sometido a procesos de control durante todo el procedimiento de perforación. Esta metodología tiene un bajo impacto ambiental, que se puede realizar de manera independiente del nivel de agua que tenga la Laguna al momento de hacer la obra y se realiza en forma más rápida que otras técnicas.
